Kompetenser: Beläggning/asfalt

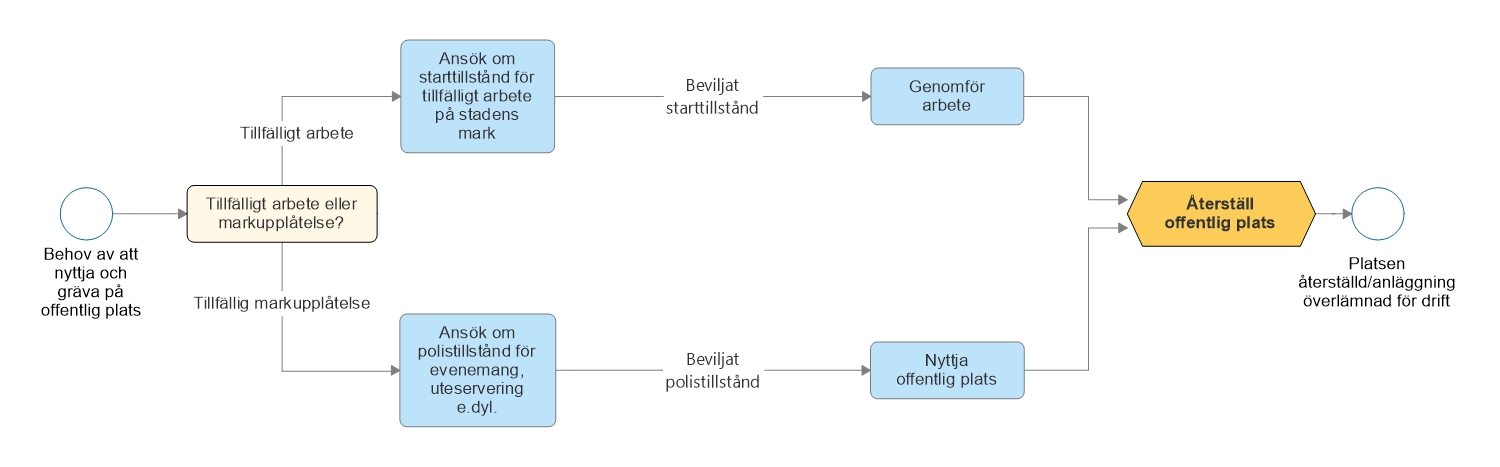

Återställning av arbeten kopplat till starttillståndet
Arbete i gatu- och spårområde ska planeras och utföras på ett sådant sätt att gatans och spåranläggningens konstruktion, bärighet och slitstyrka består eller förbättras. I ”Stadsmiljöförvaltningens rutin för återställning av schakt” samt ”Stadsmiljöförvaltningens anvisning för tekniska krav vid utförande av schakt” återfinns de krav som ställs vid återställning och tekniskt utförande.
Samråd inför utförande
Innan arbete får utföras är det viktigt att samråd sker för att möjliggöra planering och samordna arbeten. Byggherren kallar till samordningsmöten, mer information finns i ”Stadsmiljöförvaltningens rutin för återställning av schakt”. Schaktkontroller utförs av väghållarens byggledare/schaktkontrollanter. Detta kan ske både innan schakt utförs och efter återställning. Efter att arbetet är slut ska det återställas så att livslängden på anläggningen bevaras eller ökas. Vid osäkerhet om hur återställningen ska ske ska kontakt tas med schaktkontrollant.
Återställning och återrapportering
Samtliga schakter ska återställas med ursprunglig lagerföljd och vara belagda inom 30 dagar efter slutdatum för starttillståndet enligt gällande krav i startillståndet. Arbetet ska dokumenteras och återrapporteras i NyStart enligt krav i ”Stadsmiljöförvaltningens rutin för återställning av schakt”. Detta ska ske snarast efter arbetet är helt färdigt i enlighet med tillståndet i NyStart. Mängder i återrapporteringen används sedan som underlag vid fakturering.
Återställning vid schakt vid markvärme
Återställning ska ske enligt 13F Regler för arbeten i områden med markvärme
Garantitid på återställda schaktytor
Schakt i ny asfaltbeläggning (högst 3 år gammal) får ej ske utan samråd med byggledare/schaktkontrollant. Vid dessa tillfällen ska detta dokumenteras ur garantisynpunkt varför man behöver gräva i den nya asfalten. Ytterligare hantering av garantifrågor framgår av Stadsmiljöförvaltningens rutin för återställning av schakt.
Påföljder och ekonomisk reglering utav schakt
Väghållaren fakturerar byggherren automatiskt efter färdigställt arbete. Vid schakt utgår en kostnad för framtida fördyrat underhåll enligt beslutad taxa. Frågor om avgifter kopplat till återställning tas i första hand med schaktkontrollant innan arbete startar och senast vid återrapportering.
För lokalgator, GC-banor, gångbanor och P-platsytor
Som alternativ kravuppfyllnad vid utförande av obunden överbyggnad kan entreprenören visa på uppnådd bärighet mätt med plattbelastning. Detta ger entreprenören möjlighet att ta fram en egen likvärdig konstruktion och att använda tidigare godkända vägbyggnadsmaterial, som till exempel återvunnen asfalt med mera.
Entreprenören garanterar att godkänd kravnivå uppnås enligt nedan samt att konstruktions- och materialval godkänns av beställaren som beständigt och uppfyllande av krav på hygien, hälsa och miljö.
För bestämning av bärigheten delas objektet in i kontrollobjekt om max 2000 m2 med liknande terrassförutsättning och konstruktion varpå mätning med statisk plattbelastning utförs enligt VVMB 606. Tre punkter ska slumpas ut med slumptalstabell och värden för Ev2 samt Ev2/Ev1 ska beräknas. Vid mätningstillfället ska hela konstruktionen vara otjälad.
När yttäckande packningskontroll utförs med vältmonterad packningsmätare ska mätning utföras enligt VVMB 603 ”Yttäckande packningskontroll”. Kontrollpunkterna minskas till två och koordinaterna slumpas inom de partier som packningsmätaren mätt ut som de svagaste enligt VVMB 908. Kravnivåerna enligt nedan ska vara uppfyllda för båda kontrollpunkterna.
Om kraven ej uppfylls enligt ovan ska det bundna lagrets tjocklek kompenseras enligt överenskommelse med beställaren. För att kunna utveckla ovanstående ska entreprenör redovisa uppnådda resultat och erfarenheter till kontaktpersonen för beläggningar/markbetong se kompetens ”Beläggning/asfalt” till höger på sidan.
