16A Ansök om starttillstånd för tillfälligt arbete på stadens mark

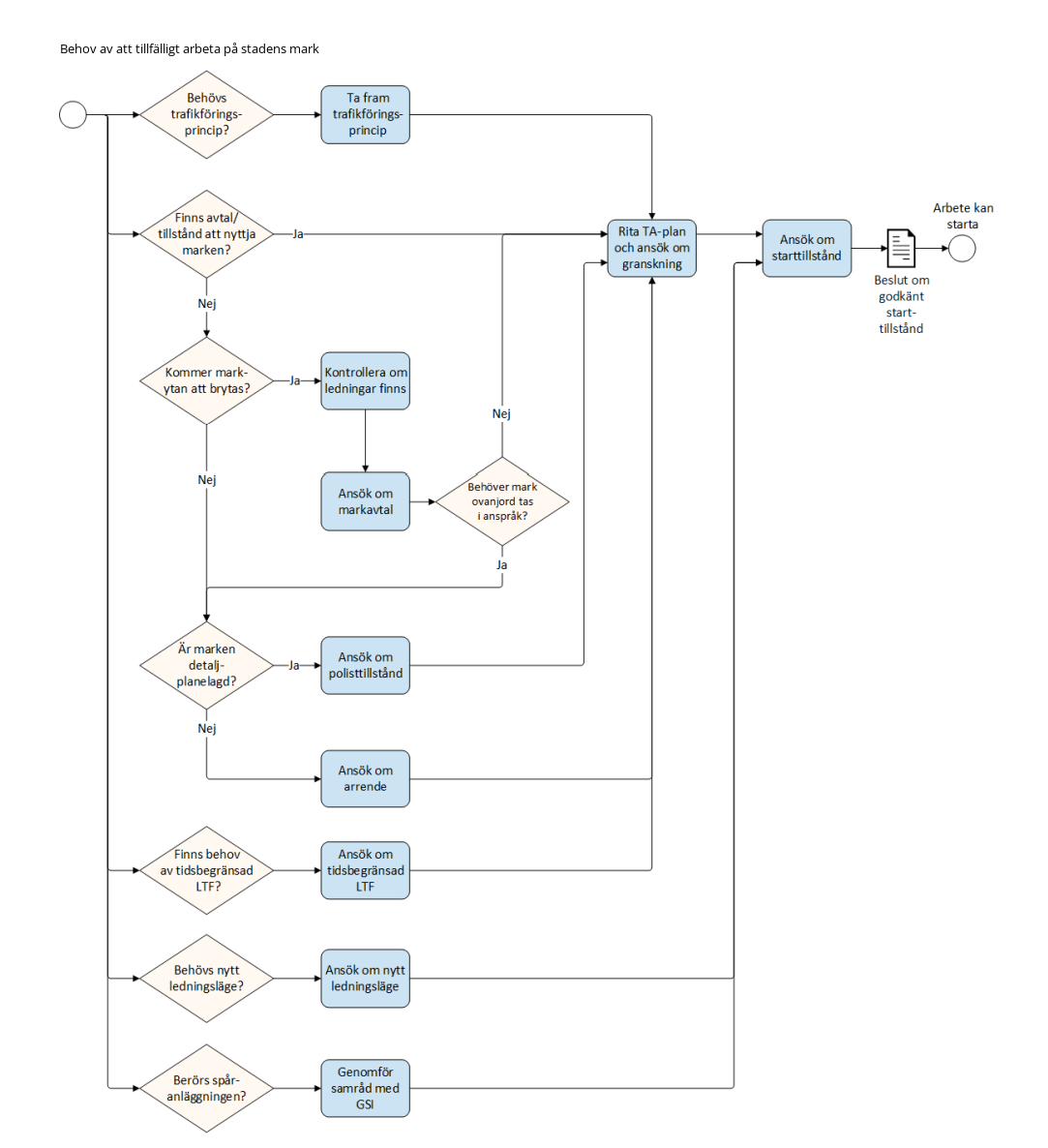

Arbeten som innebär att man behöver schakta/gräva i marken eller hindra trafiken på annat sätt på mark som förvaltas av stadsmiljöförvaltningen krävs att man har ett starttillstånd.

Följande frågor behöver besvaras och aktiviteter genomföras innan starttillstånd kan sökas:

  1. Ska arbetet utföras på mark som förvaltas av staden? Om inte, kontakta markägaren. Se kartor i NyStart som visar om marken förvaltas av Göteborgs Stad.
  2. Behövs trafikföringsprincip? Se 16AA Ta fram trafikföringsprinciper. Trafikföringsprincip ska beaktas vid framtagande av TA-plan.
  3. Ska markytan brytas? För att inte riskera att gräva av befintliga ledningar och annan infrastruktur ska information om befintliga ledningar inhämtas via Kommunala samlingskartan (för förvaltningar och bolag inom Göteborgs Stad) eller Ledningskollen (för övriga aktörer). Se 12AB2 Kommunala Samlingskartan KSK.
  4. Ska en ny ledning läggas ner? Ansök om nytt ledningsläge. Se 16AB Ansök om nytt ledningsläge. Nytt ledningslägesnummer ska anges i ansökan om starttillstånd.
  5. Kommer arbetet att genomföras i spårområde eller i farlig närhet av spår? Då ska samråd genomföras och protokollet från samrådet ska bifogas ansökan om starttillstånd. Se 16AH Ansök om starttillstånd i spår.

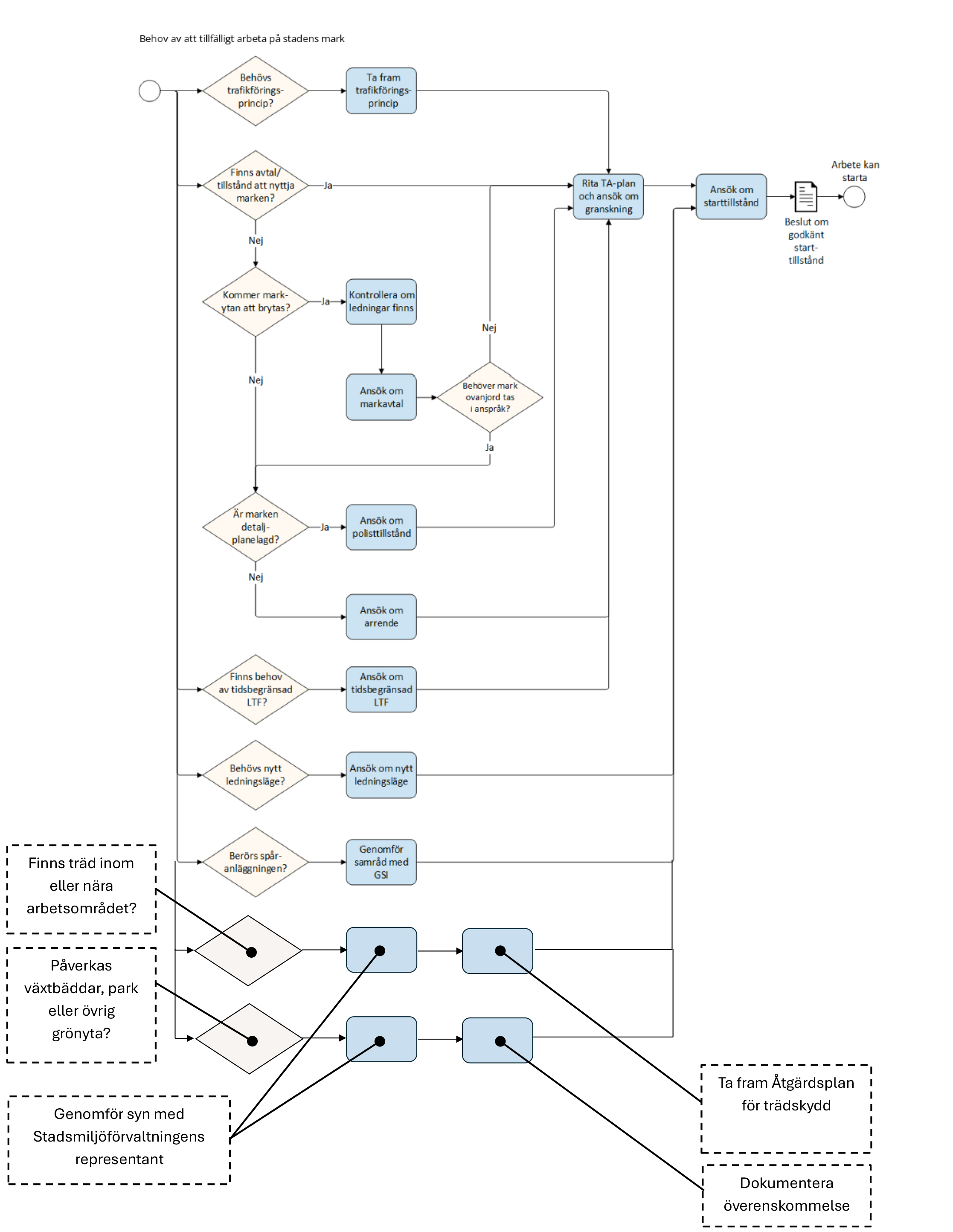

  6. Finns träd inom eller intill det planerade arbetsområdet? Om ja, ska syn av arbetsområdet göras för att bedöma behov av åtgärdsplan för trädskydd att bifoga till ansökan om starttillstånd. Se 12TB1 Trädskydd vid anläggning och schakt.
  7. Påverkar det planerade arbetsområdet växtbäddar, park eller övriga grönytor? Om ja, ska syn av arbetsområdet göras tillsammans med schaktkontrollant (se 1CA Kontaktlista, Ent – Schaktkontrol, kommentar: ”Schaktkontroll grönytor och träd”). Dokumenterad överenskommelse ska bifogas till ansökan om starttillstånd.
  8. Behövs en tillfällig lokal trafikföreskrift (LTF)? Se 16AE Ansök om LTF-beslut.
  9. Säkerställ att all nödvändig information är upplagd i NyStart. Se länk till ”Instruktion NyStart”.
  10. Skicka in ansökan om starttillstånd minst 10 arbetsdagar innan arbetet ska utföras. Bifoga relevanta dokument som nämnts ovan samt bilder tagna på platsen innan arbetet påbörjas.
